110kV依深線零星線路整改工程圓滿完工
文 攝影︱第一分公司 譚永乾
國家能源大渡河公司所屬瀑深溝電站運維項目于2024年11月8日因山體滑坡致使依深線51#至53#塔線路受損,線路C相斷線A、B相導線斷股,進而引發線路停電報警。該線路位于古路村馬鞍山懸崖邊緣,緊鄰大渡河,兩岸皆是約210米高的高山,峽谷陡峭壁立,山風極為強勁,山上不時有落石滾落,并且無道路可供通行,施工及作業難度極大。鑒于上述情況,業主方要求我公司待天氣好轉后再啟動整改工作。

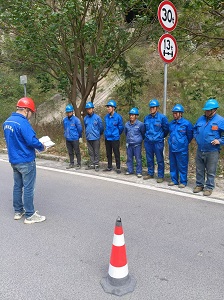

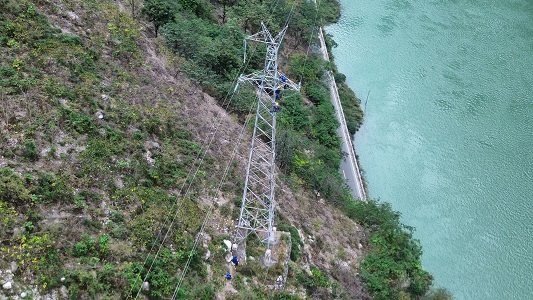

接到任務后,公司依照要求啟動整改工作組建項目部,任命譚永乾為項目負責人、何學林為安全負責人、宋志行為技術負責人。為確保項目順利推進,項目部派遣人員多次前往現場進行踏勘。鑒于現場山勢高峻、坡陡難行,時有石頭滾落且材料運輸面臨困境的情況,經項目部人員深入討論和反復優化調整,確定了最終施工方案。首先派遣人員從51#與52#塔山底之間借助繩梯上山,到達52#塔后,布置安全繩通道,將材料和器具分多次少量吊上山,然后采用人工搬運工器具抵達塔底位置。由于線路位于懸崖邊,傳統施工方法難以施行,項目部采用無人機攜帶牽引繩逐一放線的方法,極大地提高了施工效率,項目進度和安全得以保障。
方案確定后,經項目部與業主溝通,計劃于11月16日至26日進行施工。項目部按照計劃立即開展各項準備工作,在依深線50#和54#塔先進行驗電,然后掛上接地裝置,同時在深溪溝變電站內斷開開關,并懸掛警示牌。各項準備工作就緒后,施工團隊按時入場,各項工作緊張有序地推進,各項操作嚴格按照施工方案和操作規程進行。憑借全體人員豐富的經驗、過硬的專業技術以及不懈努力,整改工作于11月23日順利完工,依深線恢復正常通電,受到業主方的高度認可。
