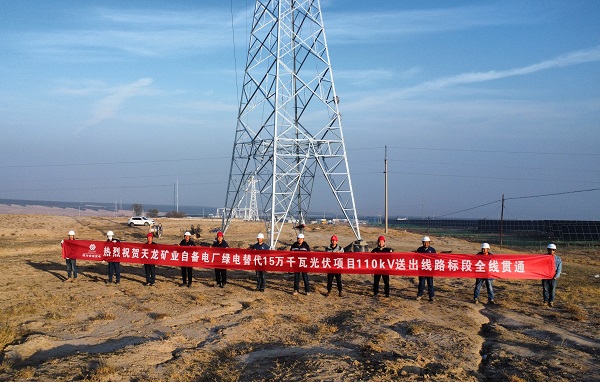

天龍礦業自備電廠綠電替代15萬千瓦光伏項目110kV送出線路標段全線貫通
文 攝影:天龍項目部 楊海龍
2024年11月3日,由我司承建的天龍礦業自備電廠綠電替代15萬千瓦光伏項目110kV送出線路標段全線貫通。
本工程于2024年7月28日開工建設,線路自光伏區110kV升壓站出線構架起,至天龍礦業110kV變電站止,線路路徑全長9.65公里,新建33基鐵塔,其中:轉角塔16基,直線塔17基。
項目部在2024年6月份進場復測完成后多次對施工現場進行實地勘察,與施工隊伍溝通每基塔位的施工方案并對其方案進行優化調整。為確保階段性建設任務如期完成,在基礎澆筑完成50%后,各專業班組同步開展基礎澆筑、鐵塔組立、架線施工等工作。
施工過程中,建設單位執行的冶金行業安全管理標準對廠區內的6基基礎施工現場進行檢查和管控。其中,N33#基礎位于天龍礦業廠區內的供水管道和供熱管道上方,前后方向分別建有供水管道轉角井和水泵房,北側緊鄰圍墻,南側在35kV線路下方,經過項目部和施工隊伍的多次測量始終無法避開各處障礙。由于年代久遠,廠區人員并不能提供精確的管道位置,只能通過分層開挖、水平方向側刮的方法找到管道位置。隨后采取有效的保護措施后繼續開挖,并在開挖過程中不斷校正中心樁位置。為防止對管道的誤碰,項目部加強對現場施工的安全管控,掌握每一次開挖作業的施工情況,直至基礎順利回填完成,保證了現場的作業安全。
導、地線架設階段,需要帶電跨越4處35kV線路,公司增派兩名經驗豐富的項目管理人員,抓實工程全過程風險管控,精益求精抓安全,堅決守住安全生產底線,嚴格按照天龍礦業和屬地政府要求,做好跨越G216國道和帶電跨越35kV線路安全管控工作。
經過項目部和施工隊伍的共同努力,在工程開工延遲一個月時間的情況下,工程依舊能夠按照合同要求的竣工時間圓滿完成,實際施工工期105天,占合同工期140天的75%。下一步,工程將進入最后的緊線、附件以及線路消缺階段,預計2024年11月6日全部施工完成,具備竣工驗收條件。
在投運前,項目部將持續加強對現場的管控力度,做好現場安全、進度、質量等工作,繼續發揚川送“四能”文化精神,為工程后期順利投運交出一份滿意的答卷,為大美新疆電網工程建設的壯美畫卷再添濃墨重彩的一筆。
項目建成后,每年可為電網提供清潔電能2.69億kWh。按照2020年新疆火電發電標準煤耗 307g/kWh,投運后每年可節約標準煤約8.2萬噸,每年可減少二氧化碳排放量約26.8萬噸。此外,每年還可減少大量的灰渣及煙塵排放,節約用水,并減少相應的廢水排放,節能減排效益顯著。
