全力以赴戰高溫 穩步推進抓進度
文 攝影丨黨群宣傳部 李潔、文登項目部 田思奇

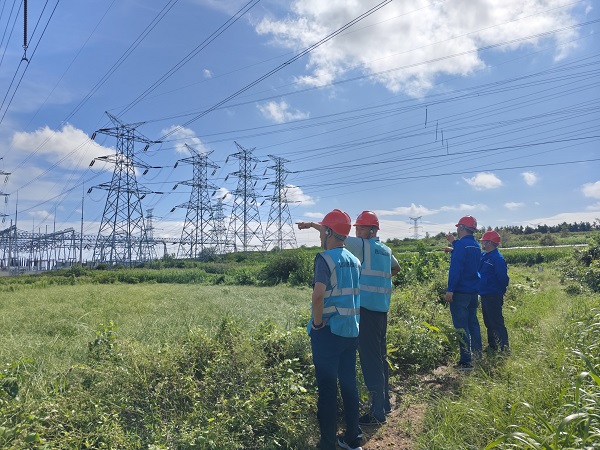

由我司承建的大唐文登澤庫侯家400MW光伏發電220kV送出線路工程位于山東省威海市文登區,八月的文登秋老虎威力正盛,穿過一米多高的蘆葦,深入熱火朝天的生產一線,施工現場機械轟鳴,一片如火如荼,安全設施標準規范,管理人員及作業人員奮戰在各自崗位。
為保證項目順利進行,保障員工的身心健康,管理人員加強了一線施工人員的安全知識教育培訓,增強其防暑降溫意識,并提供充足的防暑藥品和防護用品。同時,項目部提前定制防范措施,調整現場人員作業休息時間,避開高溫時間段,將夏季高溫安全生產風險管控落到實處。

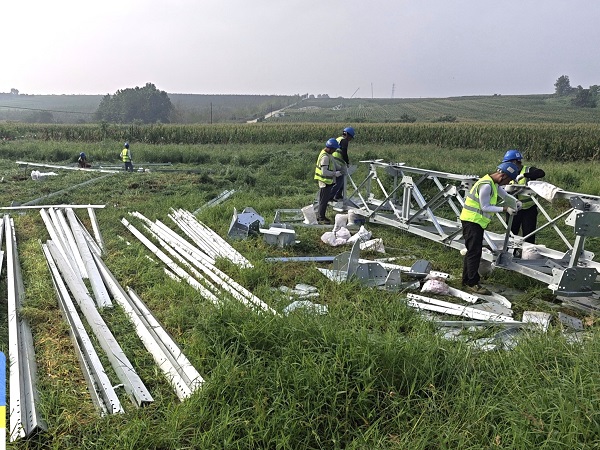

本項目工程新建線路路徑長9.74km,新建桿塔35基。目前完成基坑開挖14基,澆筑12基,基坑回填10基,接地焊接10基,鐵塔地面組裝累計8基。其中單回路直線角鋼塔16基、單回路耐張塔15基,雙回路耐張塔2基,單回路耐張桿2基。施工桿塔1號-2號位于居民區且靠近海邊,為節省面積采用鋼管塔雙回路單側掛線,并加裝防舞動裝置提升線路的安全性和穩定性。3號-33號為單回架設的角鋼塔。34號-35號在原出線線路下方新建兩基雙回路角鋼塔,通過開斷遷改原線路和本線路形成雙側掛線。架空線路8.95km,電纜路徑0.79km,設計包含多處重要交跨,且種類較多:15號-16號跨越榮烏高速,25號-26號跨越濰榮鐵路,13號-14號、33號-35號采用電纜鉆越500kV國霞線和500kV國陽線。
項目團隊包含管理人員8人,土建班組21人,組塔架線班組17人。項目經理田思奇和安全專責林道晨自四月進場以來,在前期人員少、各項工作開展困難的情況下,不等不靠、主動作為,白天扎根在施工現場各點位,晚上常常加班到凌晨,認真思考解決例如倒運材料、設備采購、施工方案、節點工期等方面的問題,積極協調相關部門快速、合理地給予解決,確保生產高效運轉。他們帶頭攻堅、迎難而上的作風使項目快速進入施工軌道,并有效帶動了現場人員的工作積極性,為后面的工期節點打下了堅實基礎。
雖工作忙碌,但現場人員仍然不忘加強學習,一有時間就埋進書里,為一級建造師考試作積極準備,向更好的自己邁進。正值追夢的年紀,奮斗是最好的姿態,努力學習,生命才有輝煌;躬身實踐,思想才有靈光。
目前項目管理人員完成培訓取證、方案終審等工作,青島供電段、工務段、煙臺車務段相關準備工作也已完成。下一步,項目部計劃于9月21號至27號進行高鐵跨越工作,將繼續一步一個腳印,圓滿完成各項任務。
