戰酷暑斗雨季 全力以赴保生產
文:阿佐佩項目部 李曉禾 攝影:滕興正

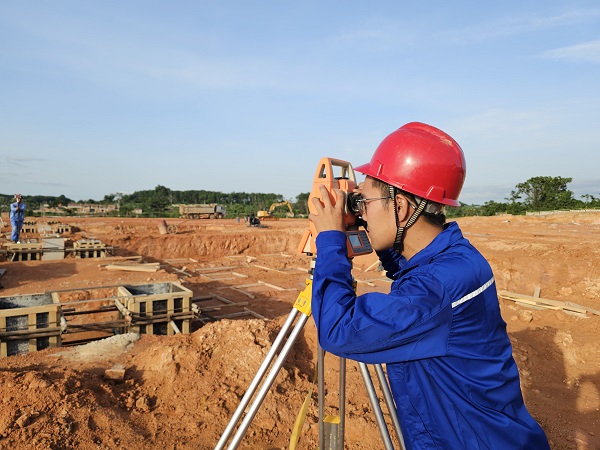

由我司承建的阿佐佩225kV變電站項目正處于建設高峰期,當?shù)?至3月持續40度高溫,4月進入暴雨大風季節。頻繁的惡劣天氣給工程施工帶來了巨大挑戰,項目團隊積極組織現場人員清理積水確保道路暢通無阻,保證施工進度。變電站施工現場,挖機、裝載機轟鳴穿梭。班組人員一面加緊設備基礎和主控樓建設,一面緊密配合進行圍墻護坡等附屬設施建設,現場呈現出一幅“只爭朝夕抓建設、全心全力促發展”的繁忙景象。
自2023年11月初開工建設以來,面對工期緊、任務重,夏、雨季施工難度大等困難,項目部尤其注重施工計劃的靈活性。參建人員全力以赴,科學策劃、合理組織、精心管理、通力協調,戰酷暑、搶工期、保進度,克服降雨頻繁等不利因素,不論氣候多么惡劣,始終堅守在施工一線,扎實穩步推進項目建設。
近日來,項目部酷暑當陰天、下雨當晴天,管理人員、各施工班組紛紛吹響沖鋒號角,爭分奪秒,搶時增速,確保實現8月變電站轉序進入變壓器等主要設備安裝階段節點目標,用“施工搶在節點前,大干特干100天”的效率意識與時間賽跑、與工程競速,跑出了工程建設“川送速度”。
在保證安全、質量的前提下,項目部全體人員以最大的熱情干出了成效,用最短的時間實現最大的效益。現場管理人員精心調度,密切配合,緊盯現場物資供應情況,確保施工作業面供貨緊跟現場施工進度。在甲方及業主的高質量要求下,工程技術人員不斷商討優化施工方案,最大程度提高施工質量及效率,為工程提質增效貢獻力量。項目部配合甲方安全工程師及業主,定期對班組開展安全教育活動,不斷完善改進現場施工環境,安全高效推進變電站土建工作,為實現變電站既有進度目標爭取了寶貴時間。

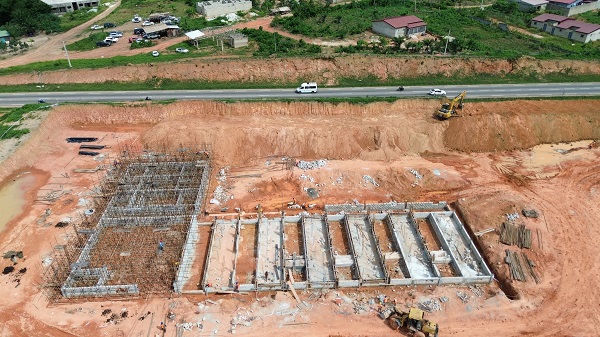

截止目前,土建工程中設備基礎施工已完成75%,控制樓進入樓板施工、完成室外場平及40%站區圍墻施工工作。接下來,項目部將繼續高速、高效推進項目建設,秉承公司“四能”文化精神,攻堅克難、砥礪奮進,全力以赴交出一份滿意的答卷。
