熱烈祝賀西藏NQJD水電站110kV施工用電EPC總承包工程帶電投運
文 攝影丨工程管理三部 李鑫
截止到6月21日,由我司承建的西藏NQJD水電站110kV施工用電EPC總承包工程標段I已完成全部施工任務,并一次性并網成功。
本項目由一個110kV變電站(110kV宗卡變電站)、一個110kV開關站(110kV永普變電站)及三條10kV出線(10kV宗壩Ⅰ線、10kV宗壩Ⅱ線、10kV宗達線)組成。作為NQJD水電站建設前期的附屬工程“三通一平”項目中最為重要的一節,只有一座35kV容量2500kva的小型變電站,完全滿足不了現場實際施工對電力的需求。本項目16000kva大型變電站的投運成功完全保證了充分的電力,穩定推動了NQJD水電站主體工程及其相關附屬工程的施工進展。
本項目于2022年5月份正式開工,110kV宗卡變電站土建部分于2022年11月完成施工,110kV永普變電站土建部分于2023年4月完成施工,10kV部分施工于2023年4月完成施工,變電站電氣設備安裝、電纜敷設及調試于2023年6月初完成施工,2023年6月6日項目部完成三級自檢,6月7日完成監理中間驗收。6月8日,由國網那曲供電公司相關部門聯合建設單位相關部門及監理單位對工程進行竣工驗收,圓滿完成竣工驗收工作。6月13日,由建設單位邀請市政府相關領導及各個部門領導和國網那曲供電公司領導召開啟動委員會組,就投運并網前的準備工作進行相關部署。根據啟動委員會組會議安排,6月24日,110kV永普變電站投運成功,110kV宗卡變電站投運成功,目前整個工程已全部投運并網成功。

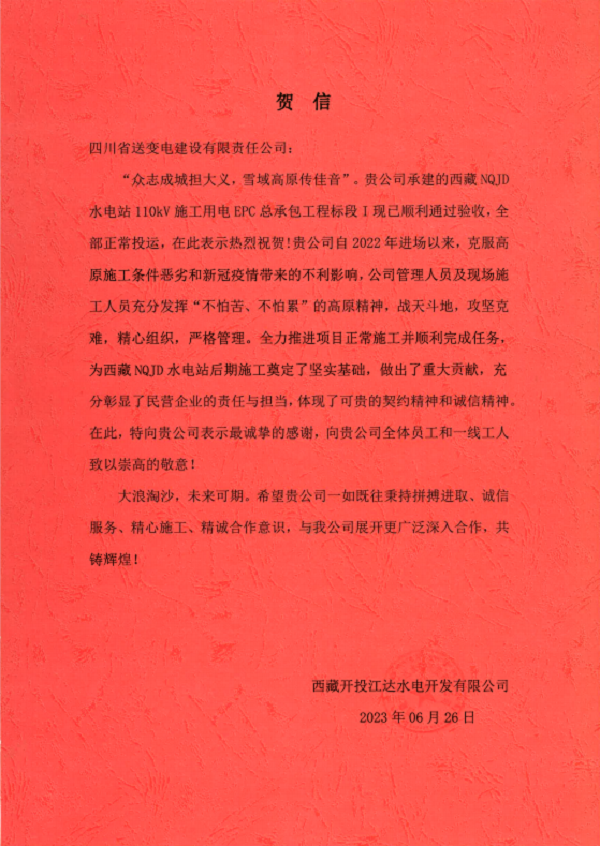

自2022年進場以來,項目部及施工班組克服高原施工條件惡劣和新冠疫情帶來的不利影響,我司管理人員及現場施工人員充分發揮“能學習、能吃苦、能創造、能共處”的川送精神,戰天斗地,攻堅克難,精心組織,嚴格管理,全力推進項目施工并圓滿完成任務,為NQJD水電站后期施工奠定了堅實基礎,做出了重大貢獻,同時充分彰顯了公司對西藏建設的責任與擔當,也體現公司可貴的契約精神和誠信精神。
