開魯南220kV變電站在溫室里破土而出
文 攝影丨開魯南項目部 楊海龍
2022年11月12日,通遼地區出現強降雪天氣,導致氣溫明顯下降,室外日平均氣溫已連續5天低于5℃。根據《建筑冬期施工規程》(JGJ/T 104-2011)和《通電建設〔2022〕275號 國網通遼供電公司關于加強冬季施工安全質量管理工作的通知》規定,由我司承建的開魯南220kV變電站新建工程于2022年11月6日正式進入冬期施工。
為保證基礎混凝土質量及施工安全,項目部及時編制《冬季施工專項方案》。綜合考慮施工質量、安全、工期和成本等因素,并結合工程量清單投標報價預算,采用商品混凝土添加防凍劑+毛氈覆蓋+暖棚保溫的混凝土冬期施工方法。2022年11月13日,項目經理楊海龍組織項目部管理人員和施工人員召開冬季施工安全、質量交底會,國網通遼供電公司項目管理中心副主任王英杰參會。
王英杰主任強調:“冬季施工風險評估復測時要全面考慮施工地點低溫、大風、降雪等環境因素帶來的安全風險,并采取有效預控措施,要結合冬季晝短夜長、低溫下人機降效的特點合理安排作業計劃。落實混凝土冬季施工技術措施,加強成品保護等環節管控,暖棚盡量使用暖氣、暖風機等無明火升溫方式。采用煤爐升溫時,必須使用報警裝置,做好防止二氧化碳中毒措施,落實24小時專人看護,有效控制火災隱患并保證成品質量?!?/span>
自2022年11月11日起,通遼市受疫情影響,開始全民核酸并實施疫情防控管理,給在冰雪里奮戰的一線工作人員增加了心理壓力,施工效率降低。項目部立即采購充足的生活物資和必需品保障施工人員后勤無憂,并與一線人員談心消除其內心顧慮。大家齊心協力在寒風中為開魯南220kV變電站主控通信室基礎建造一所溫室,并嚴格按照制定的《冬季施工專項方案》和業主要求進行冬季施工。經過全體工作人員的艱苦奮斗,一座建筑面積541.86㎡主控通信室的基礎在溫室中破土而出。

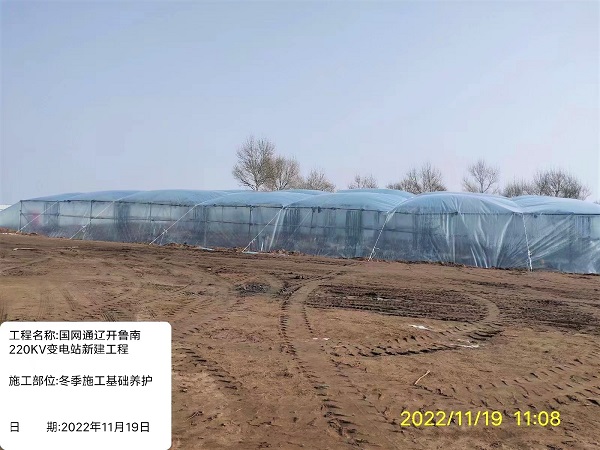

冬季施工具有施工難度大、成本高、效率低、質量難控等特點,我公司作為蒙東地區為數不多的南方施工單位,建管公司領導對我司冬季施工經驗心存疑慮。項目部在兩日內完成了保溫材料的采購并將面積近1000㎡的保溫棚搭設完成,以高效并專業的冬季施工方法徹底打消了建設單位的顧慮,得到了建設單位各層領導的認可。
