220kV渦輪院變電站擴容項目順利投運
文/嘉元公司:彭春明 黃小洋 攝影/嘉元公司:彭春明
嘉元公司(川送子公司)承建的220kV渦輪院變電站擴容項目位于四川省綿陽市游仙區。本項目于2020年4月17日開工,原本預計2021年7月完工。當時正值全國疫情管控之際,且因國家科研項目的特殊性未能正常送電,自此按下了暫停鍵。
2022年5月4日,業主方通知各單位在2022年5月16日早晨9:30開始投運送電任務。我公司立即組織相關人員提前抵達現場參與投運任務。

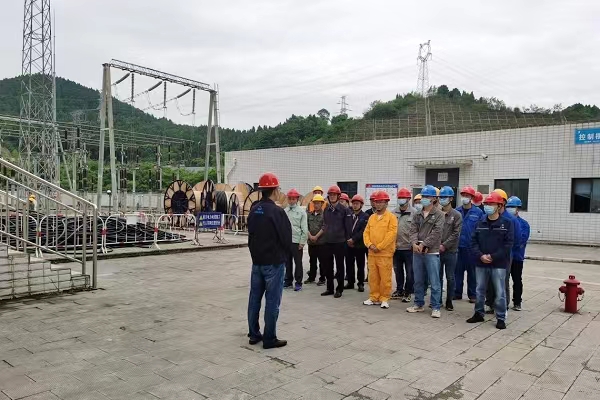

2022年5月16日早晨8:00,業主單位張主任組織全體人員開展了投運會議,簡述了投運前的任務安排。會畢,我公司現場人員在負責人高長勝的統一安排下,有條不紊地進行投運前的準備,隨即大家進入緊張的投運任務中。
13:18,測試通道,啟用保護已完成;
15:14,對側變電站倒換母線;
18:32,開始倒換運行方式;
19:37,主變?cè)O(shè)備負荷測試完成;
20:28,等待對側送電沖擊線路;
5月17日凌晨0:12,對側送電沖擊線路第三次沖擊線路完成;
02:20,5#主變第一次沖擊開始,一直持續至04:06,現場三臺主變壓器均完成5次沖擊合閘成功后,進入試運行;
05:54,5#間隔、6#間隔、7#間隔、進線限流電抗刀閘合閘成功,10kV開關柜母線帶電成功,一二次核相正確。

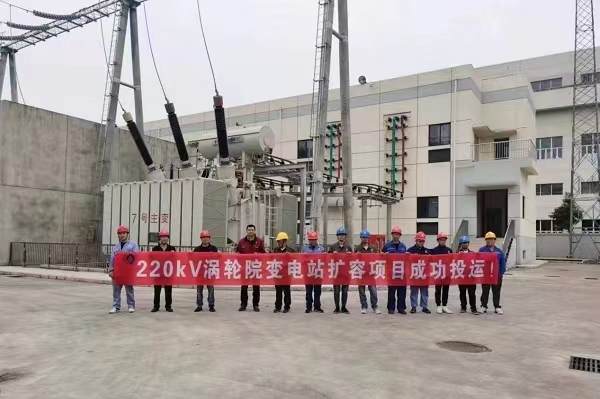

早上08:04,220kV渦輪院變電站擴容項目成功投運。歷時約24小時,投運任務告一段落。試運行完成后,沒顧得上投運成功的喜悅,項目人員又開始為晚上的帶負荷測試做準備。
雖然本次投運任務持續時間長、任務重,但是一切都是值得的!現場人員憑借吃苦耐勞、攻堅克難、堅定不移的精神,交出了令業主滿意的答卷,也贏得了業主單位領導的高度贊揚!
