黑竹溝變電站~金口河南牽引站220kV線路工程簡報
文 攝影丨工程管理三部 李龍

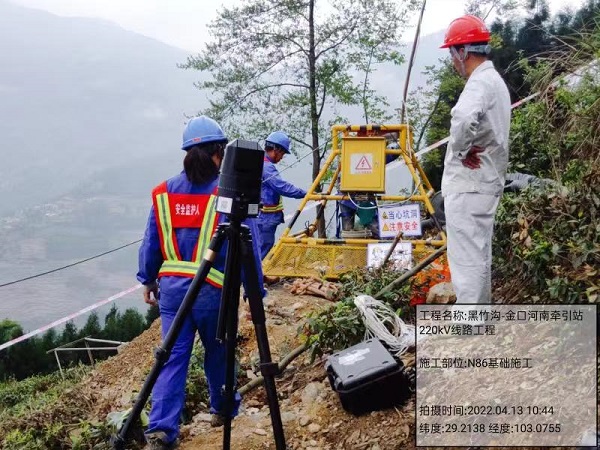

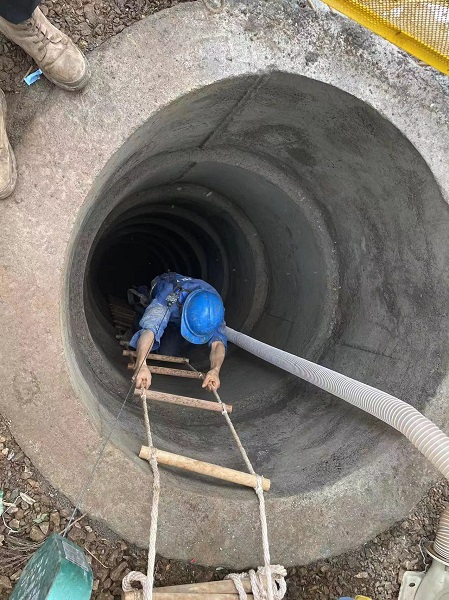

由我公司承建的黑竹溝變電站~金口河南牽引站220kV線路工程,于2022年4月1日正式開工。本工程從黑竹溝220kV變電站出線構架起,至擬建金口河南220kV牽引站進線構架止。沿線路架設兩根48芯OPGW光纖復合地線,全線建設長度為40.652km,共計使用鐵塔105基,雙回終端塔1基,單回轉角塔54基,單回直線塔50基,導線采用2×JL/G1A-400/50鋼芯鋁絞線,地線2根采用OPGW光纜,桿塔型式為角鋼塔,主要采用挖孔基礎等型式。
項目所在地位于樂山市峨邊縣和金口河區境內,途經峨邊縣沙坪鎮、新林鎮、紅旗鎮,金口河區共安彝族鄉、和平彝族鄉五個鄉鎮。線路經過地區主要為山地和高山地區,房屋相對稀疏。本工程跨越的35kV及110kV線路屬于山區線路,多數線路不具備帶電跨越條件。交通運輸條件極差,汽車運輸只有一條X149縣道可利用,且距線路較遠;其間有少量的鄉村道路可利用,但道路狹窄,坡度大,多為泥土路面;從打柴溝到熊崗還有近10公里的無人區,僅有馬道且多年無人通行。項目初期就本工程線路路徑事宜與峨邊縣、金口河區規劃、國土等部門進行了協商、溝通,并取得自然資源局、環保局、鄉政府等部門對本工程路徑的書面認可意見。
施工中,雖然條件比較艱苦,但項目人員吃苦耐勞、任勞任怨,嚴格把關質量、安全問題,加大施工現場安全、質量管理工作。積極對接地方政府,推進征遷協調工作,履行主體責任。人累、心累、身體累,但我們絕不喊累,完美展現出我川送鐵軍風采。
