中廣核新疆哈密翠嶺10MW分散式接入風電項目有序施工中
文︱新疆分公司 蒯戰勇 攝影︱文紹宇
2021年9月2日,新疆分公司代表川送集團在烏魯木齊市與中廣核哈密風力發電有限公司簽訂了中廣核新疆哈密翠嶺10MW分散式風電項目施工總承包項目,合同總價近2千萬元,項目整體工期為2021年9月15日至2021年12月10日,歷時85天。
本次施工內容為中廣核新能源哈密翠嶺10MW分散式接入風電項目風電場,總裝機容量為10MW,安裝1臺單機容量4000kW和2臺3000kW風電機組及配套的風機箱變和集電線路;同時在原35kV開關站預制艙的基礎上擴建1個35kV匯集站間隔和一個SVG間隔。
本期風電場通過一回35kV集電線路接至中廣核黃山東35kV預裝式開關站,沿用開關站已有的35kV送出線路接至黃山東110kV變電站,不再新建開關站。
中廣核新疆哈密翠嶺風電場及黃山東35kV預裝式開關站地處哈密市東南110公里處,風電場區域的海拔高度在1025~1070米,場地開闊,地勢平坦,地勢南部高,北部低,在本期新建風電場場址的西北部,該開關站2012年建設投運,現運行穩定。

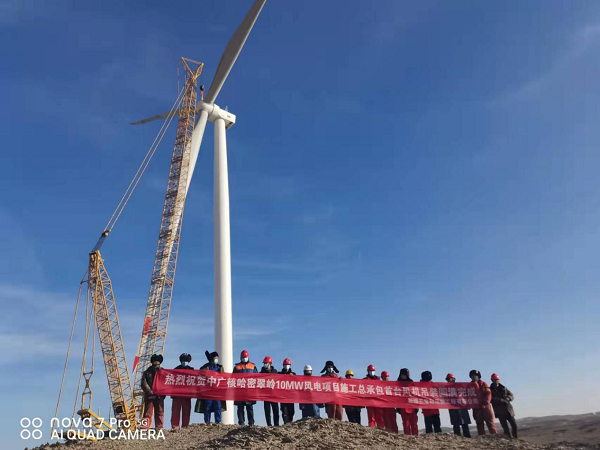

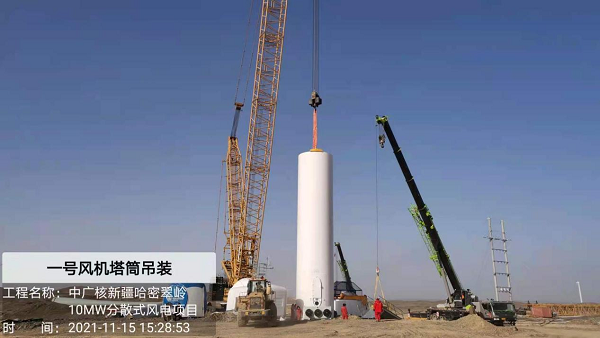

為確保項目工期,項目部和施工隊伍于9月10日同時進駐施工現場。在項目初期,施工作業面臨諸多困難:風機基礎為巖石,開挖難度大,須破碎頭免爆開挖,導致開挖工期延遲;進場道路路況差,大型車輛進入施工現場困難,商品砼廠家無法保證混凝土澆筑時間。項目部在分公司各部門的大力支持和通力配合下,積極發揮主觀能動性,發揚“川送鐵軍”精神,踐行川送“四能”文化,集思廣益,多措并舉,采取優化施工方案,合理調配勞動力資源,多方統籌材料供給等多項措施方法,最終克服重重困難,迎來了勝利的曙光。
截至目前該項目已按合同約定和施工進度要求保質保量地完成了各項施工任務,而各項涉網手續及政府相關報批文件也在有序辦理中,并網發電指日可待!
