孟加拉230kV變電站新建工程動態

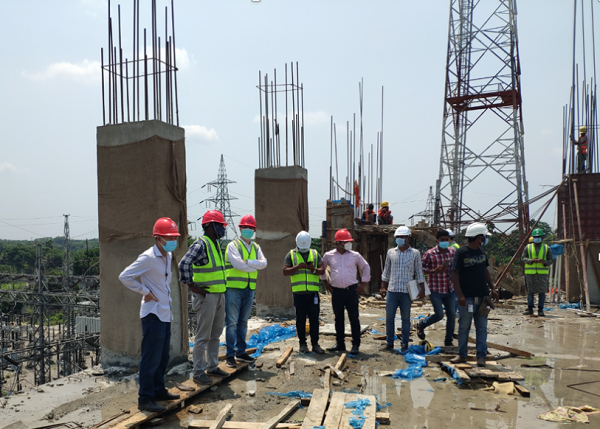

在當前形勢下,基于項目鄰國疫情日益嚴重以及孟加拉國整體防疫能力不足的現狀,我公司項目部高度重視防疫問題,切實做好具體防疫工作。目前我項目部已加強人員進出消毒和外出佩戴口罩相關防疫工作管理,日常三次體溫檢查,對消毒、防疫物資進行了充分準備。四月下旬,東方電氣項目經理張總在我公司項目經理曾令秋、總工程師任文波的陪同下,對目前正在進行施工的Faridpur230kV變電站進行巡檢,并對當前的工作表示肯定。
土建完成部分:①GIS樓施工已近封頂期;
②GIS底樓墻面砌體施工正在進行;
③AIS場地鋼結構地腳螺栓及基礎已在澆筑;
④已完成主變壓器基礎澆筑工作。
安裝完成部分:①已落實合同中甲方人員現場住宿、辦公場所的布置、安排;
②完成國內第二批次材料到貨、收貨、存儲、保管等工作。
東南亞片區孟加拉項目部
文:楊姝溢
2021年5月10日
