大古至沃卡500kV送出工程開展停電封網帶電跨越施工作業
文 攝影| 大古項目部 郝慶

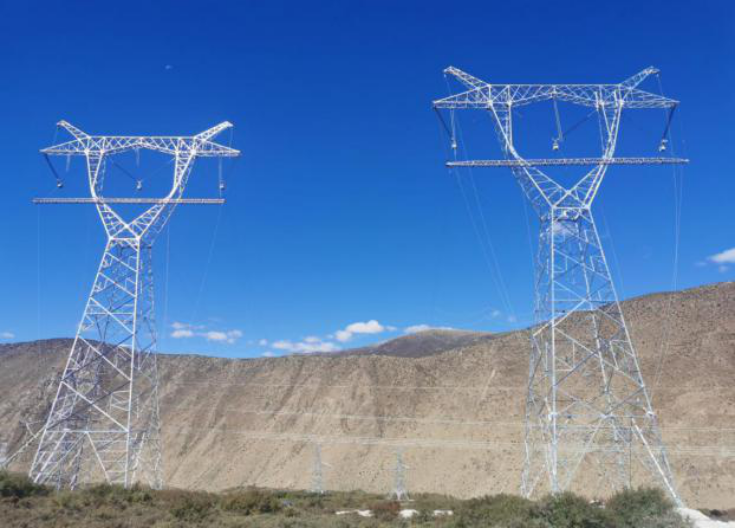

由我公司承建的西藏山南市大古至沃卡500kV送出工程已進入架線施工階段,其中102~103、202~203跨越220kV許墨Ⅰ線,103~104、203~204跨越220kV許墨Ⅱ線,計劃施工時間為10月9日至21日。
為確保施工安全,對現場進行查勘后,決定采取停電封網帶電跨越的施工作業方案,帶電跨越施工屬于四級安全風險作業,施工作業難度大,危險系數高,存在極大的安全隱患,對施工安全、施工工藝、施工人員素質、施工組織等均有較高要求,項目部非常重視,詳細制定跨越專項方案,多次組織相關人員對方案進行論證,方案確定后,對作業人員進行了安全、技術交底,從人員安排、資源配置、安全措施、質量保證等方面精心部署,嚴格按照審批通過的架線施工方案進行作業,將安全責任意識放在首位。同時,項目部安排專人對施工現場按標準化作業進行了現場布置,并對現場準備工作進行了督導,對施工現場的安全風險點、施工工器具、安全工器具逐一進行檢查,確保施工現場萬無一失。
10月9日早上7:00,項目部組織召開了作業人員站班會,工作負責人布置當天的工作任務,詳細交代了施工現場存在的安全隱患及安全防范措施,安全專責對現場使用的施工工器具、現場規范設置及個人安全防護用品等進行檢查。上午11:40,工作負責人接到區調的停電通知后,立即通知作業人員進行驗電、掛接地線,安全措施做好后,停電封網作業正式開始。同時,國網西藏電力有限公司建設管理分公司領導,國網西藏電力有限公司檢修公司領導,業主項目部、監理項目部等領導親臨現場,對施工現場安全管理措施及施工作業活動進行檢查督導。建管公司程總明確要求在工程施工期間,做到質量工藝全過程管控,做好施工安全風險識別,做到安全施工、文明施工兩不誤。
作業人員站班會
經過四天的努力,102~103、202~203跨越220kV許墨Ⅰ線,103~104、203~204跨越220kV許墨Ⅱ線,004#~005# 于10月12日封網全部完成,接下來的一周,帶電跨越即將拉開帷幕。
004#~005#封網按計劃完成
此次停電封網帶電跨越施工作業,將會提升公司帶電作業的實操能力,也會為公司其它項目工程施工作業積累經驗,奠定基礎。同時我們將安全施工作為常態化進行考察,牢固樹立紅線意識和風險意識,確保工程按期完工。
